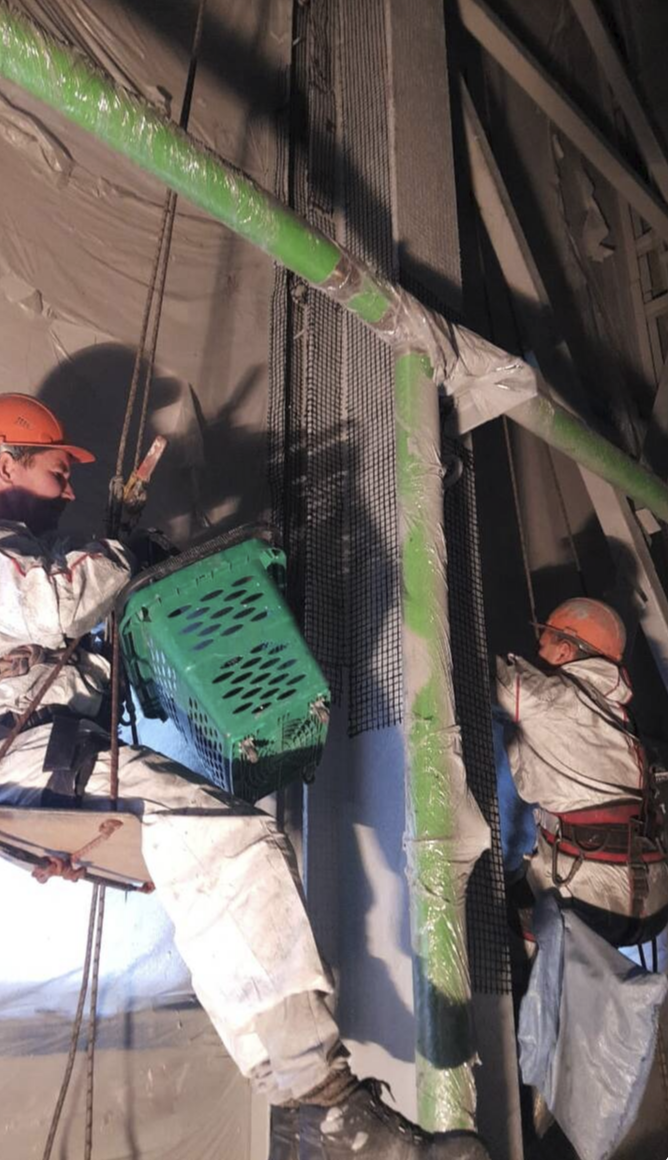

Нанесение после монтажа

Когда каркас уже стоит, огнезащитное покрытие наносят непосредственно на объекте. Этот вариант позволяет работать с конструкцией в её окончательном положении, включая узлы и участки, которые появились при сборке.
Главное ограничение — доступ. Под кровлей и между смежными конструкциями нужны подъёмники, временные площадки или промышленные альпинисты. Работа других подрядчиков влияет на график: рядом могут монтировать панели, прокладывать сети или заливать полы. Готовые поверхности и оборудование приходится укрывать, а зоны работ согласовывать.
На одном из объектов мы несколько раз заново укрывали сэндвич-панели: монтажники снимали заводскую плёнку по своему графику. Дополнительные операции увеличивали трудозатраты. Поэтому график смежных работ и ответственность за укрытие лучше согласовать до выхода бригады.

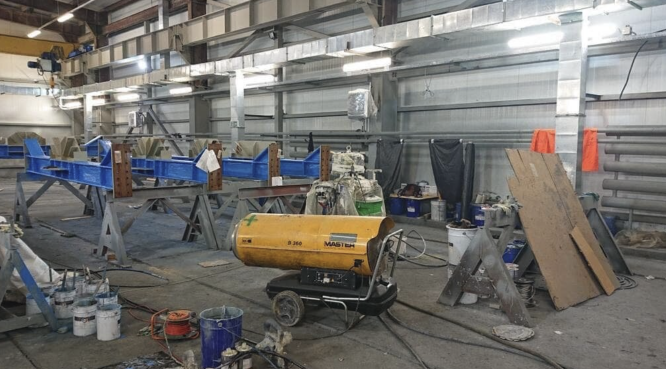

Нанесение в цеху до монтажа

В цеху конструкции можно расположить на опорах, обеспечить доступ к поверхностям и организовать контролируемый процесс нанесения. Для удалённых объектов это часто снижает объём окрасочных работ на строительной площадке.
При аренде чужого цеха сначала проверяем условия: площадь и высоту помещения, воздухообмен, электропитание, габариты ворот, схему разгрузки и расположение оборудования. Однажды мы приобрели дополнительную вентиляцию, но на месте выяснилось, что запланированную схему воздуховодов невозможно смонтировать. Теперь такие решения принимаем после осмотра помещения и обмеров.
После окраски конструкции перевозят и монтируют. Погрузка, разгрузка, болтовые соединения и сварные стыки могут повредить покрытие. План локального ремонта и условия транспортировки нужно предусмотреть заранее; объём доработки зависит от конкретного объекта.
Что меняется на удалённой площадке
На северных объектах условия нанесения на месте бывают особенно сложными: доступ ограничен, а температура и влажность должны соответствовать технической документации выбранной системы. Поэтому часть работ разумно выполнять в подготовленном цеху. После монтажа всё равно проверяют покрытие и восстанавливают повреждённые участки.

Как выбрать маршрут
- Каркас уже смонтирован? Оцените доступ ко всем поверхностям и график смежных подрядчиков.
- Покрытие наносят до монтажа? Проверьте условия цеха, схему перевозки и технологию ремонта повреждений.
- Объект удалённый? Сопоставьте условия нанесения на площадке со сроками, требованиями производителя и объёмом работ после сборки.
- Есть проект огнезащиты? Сверьте выбранную систему материалов, требуемую толщину и порядок контроля с проектной документацией.
Мы выполняем огнезащиту металлоконструкций в цеху и на смонтированном каркасе. Пришлите проект, чертежи и график монтажа: предложим подходящий порядок работ и обсудим стоимость. Контакты указаны на сайте.
